Chodník Tučapy - Komořany - 2019 - 2023 - dokončeno
V roce 2019 proběhlo společné jednání starostů obcí Tučapy a Komořany se zástupci SÚS JMK (Správa a údržba silnic Jihomoravského kraje) o realizaci projektového záměru „Chodník Tučapy - Komořany“.
Z jednání vyplynul závěr, že chodník bude možno umístit do pozemku JMK podél silnice II/430, od které bude oddělen travnatým pásem. Nebude tedy nutné řešit složité vlastnické vztahy jako v případě, kdyby chodník vedl po okraji pole.
Po souhlasu SÚS JMK se záměrem, bylo zastupitelstvem obce rozhodnuto a vypracování projektové dokumentace na tuto akci.

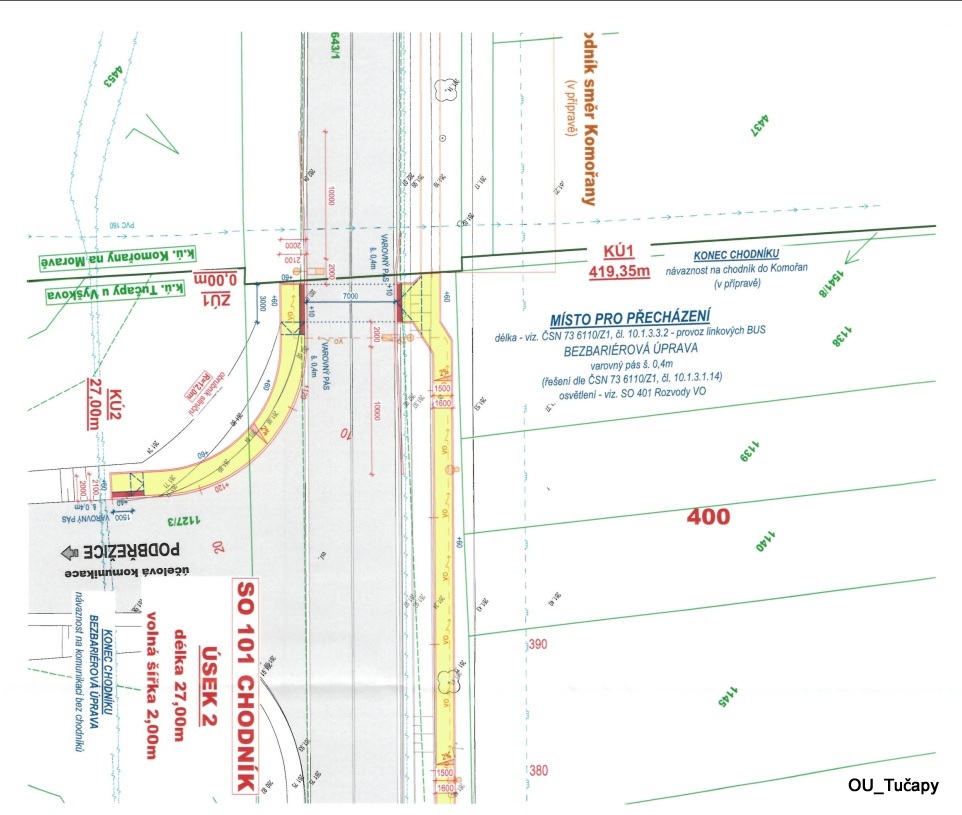

Tuto akci koordinujeme společně s obcí Komořany, čímž by vzniknul chodník Tučapy - Komořany s místem pro přecházení na rozhraní katastrů obou obcí na obslužnou silnici směrem do Podbřežic.
Společně s obcí Komořany budeme žádat o dotaci ze SFDI (Statní fond dopravní infrastruktury).
V roce 2020 se vyřizovaly přípravné práce - stavební povolení (od listopadu podáno na stavením úřadě ve Vyškově), schvalování smluv s JMK, věcná břemena.
Bohužel během prosince 2020 nebylo ani zahájeno stavební řízení a ke konci ledna tak nebude možno stihnout vydání stavebního povolení, což znemožňuje žádat o dotaci ze SFDI. Zdůvodnění stavebního úřadu k nedodržení zákonných termínu ve Vyškově je, že je zahlceno.
Během března 2021 bylo zahájeno stavební řízení.
Z důvodu koronavirové pandemie a s ní spojené ekonomické situaci, byl termín pro podávání žádostí přesunut až na rok 2021 a možná realizace je až v roce 2022.
V roce 2022 jsme podali žádost o dotaci na SFDI, kde jsme byli úspěšní. Celkové odhadované náklady akce jsou 4 511 443, dotace číní 2 695 422Kč. Nyní pracujeme na přípravách pro realizaci projektu.

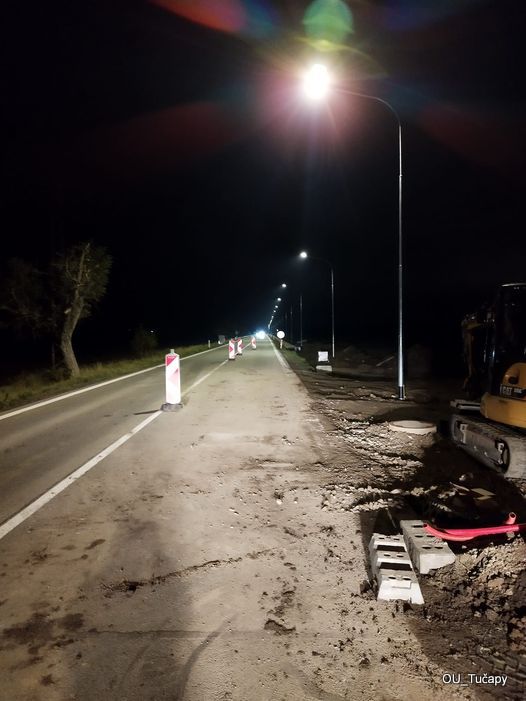

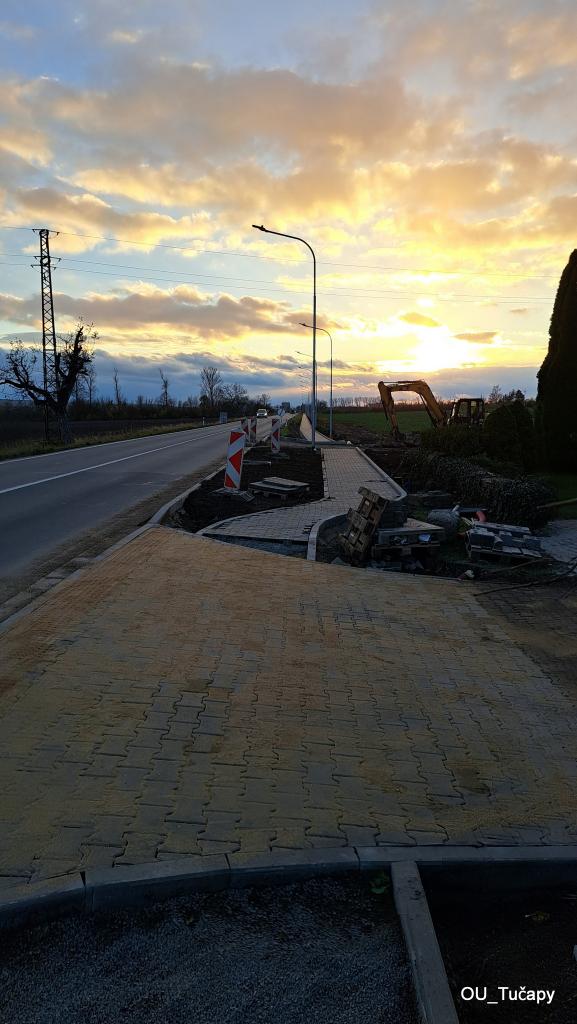

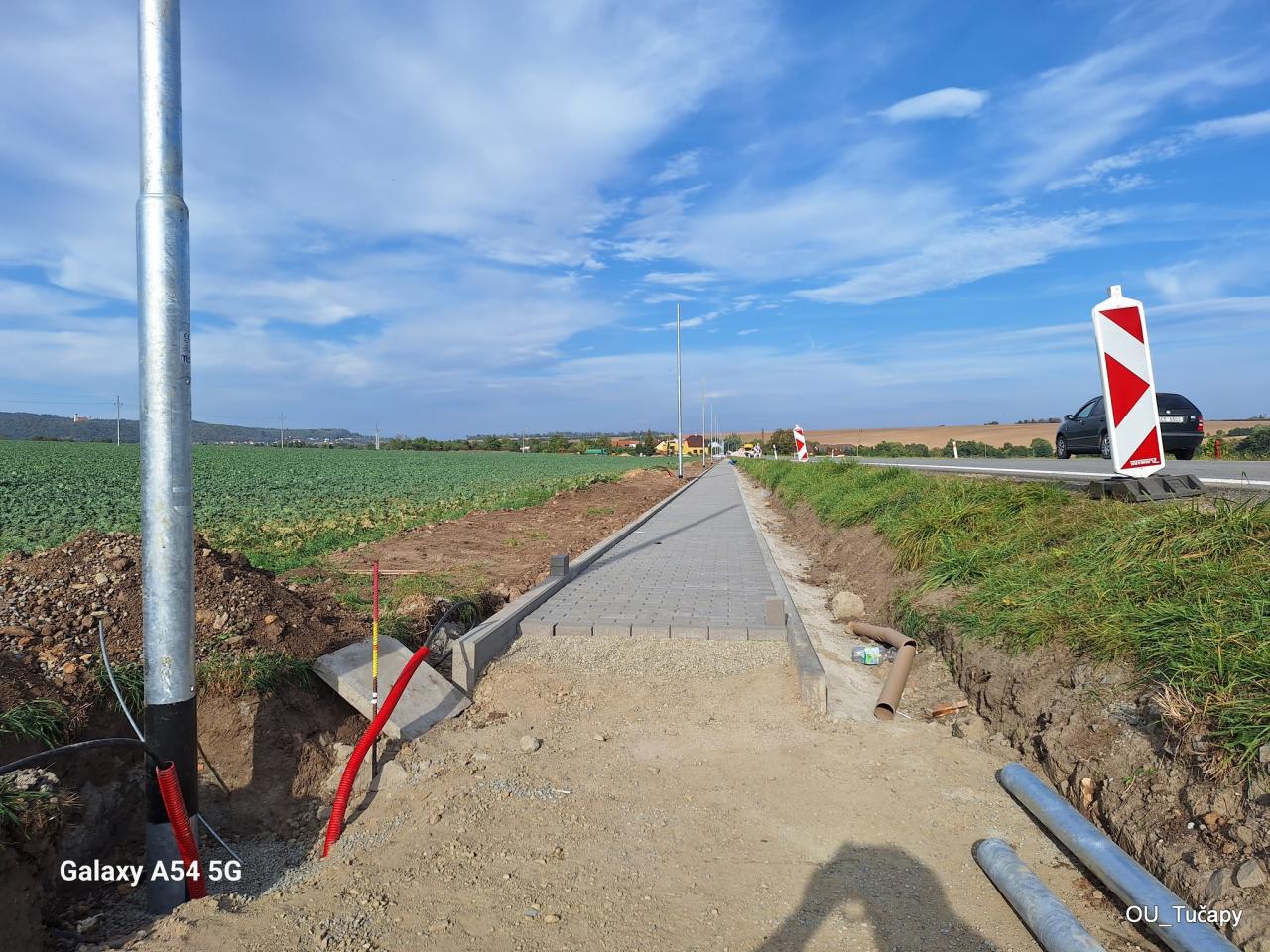

V roce 2023 byl vybrán zhotovitel díla a dne 8.8. bylo předáno staveniště vybranému zhotoviteli. Zahájení stavby se bohužel opozdilo, a to z důvodu drobné změny projektové dokumentace, kvůli které bylo nutné provést změnu stavby před dokončením.

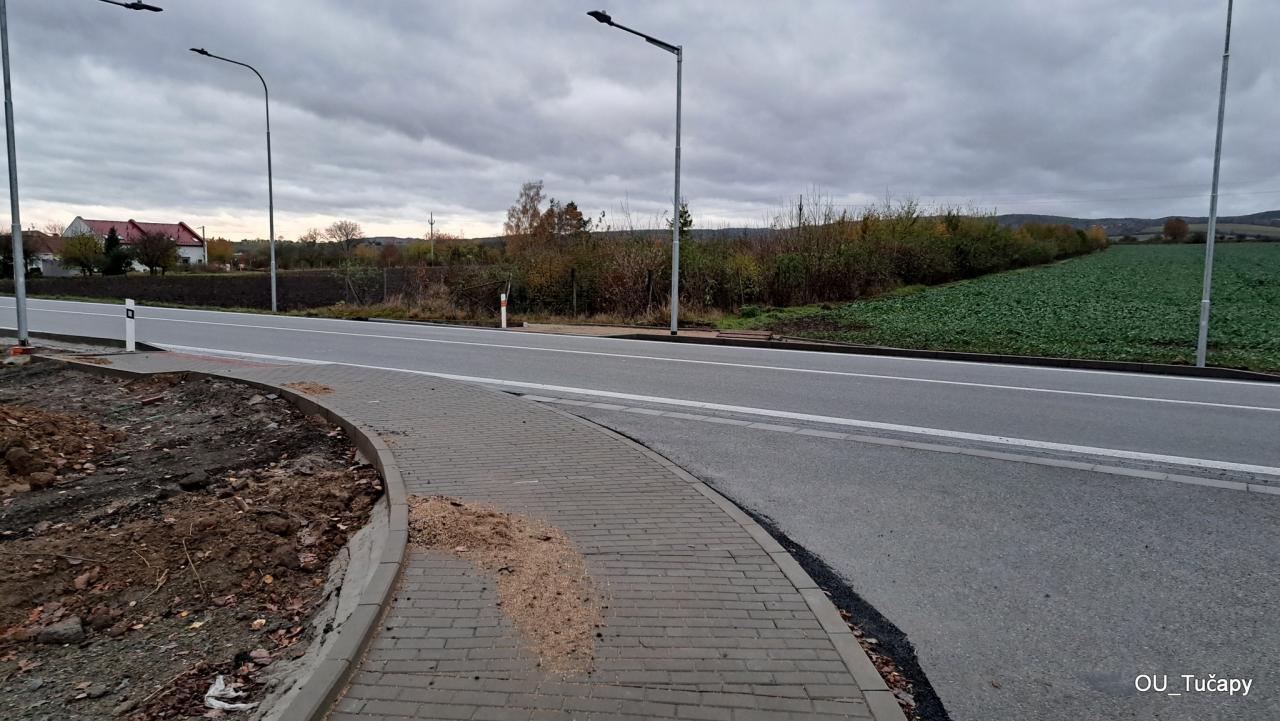

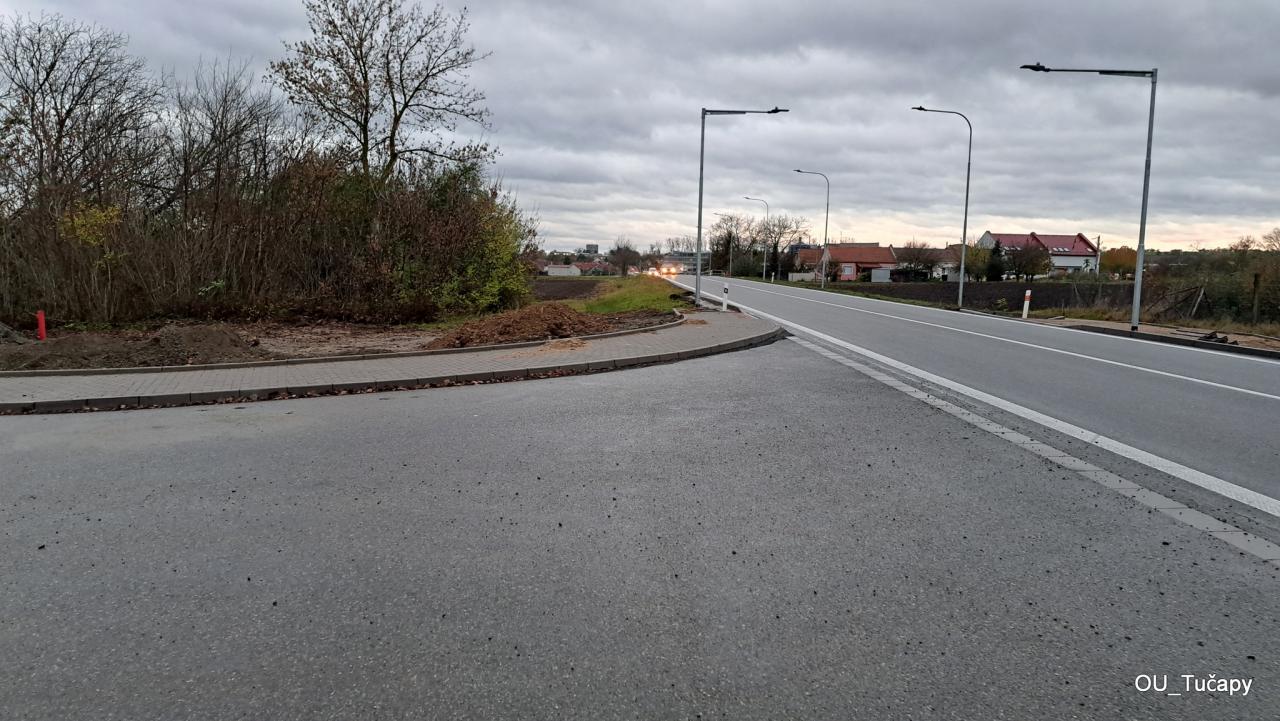

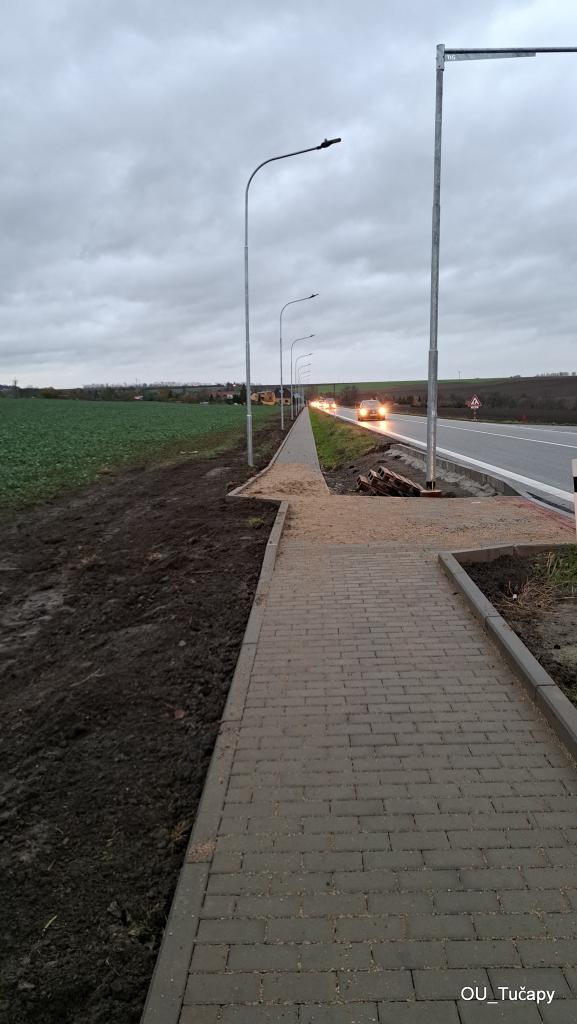

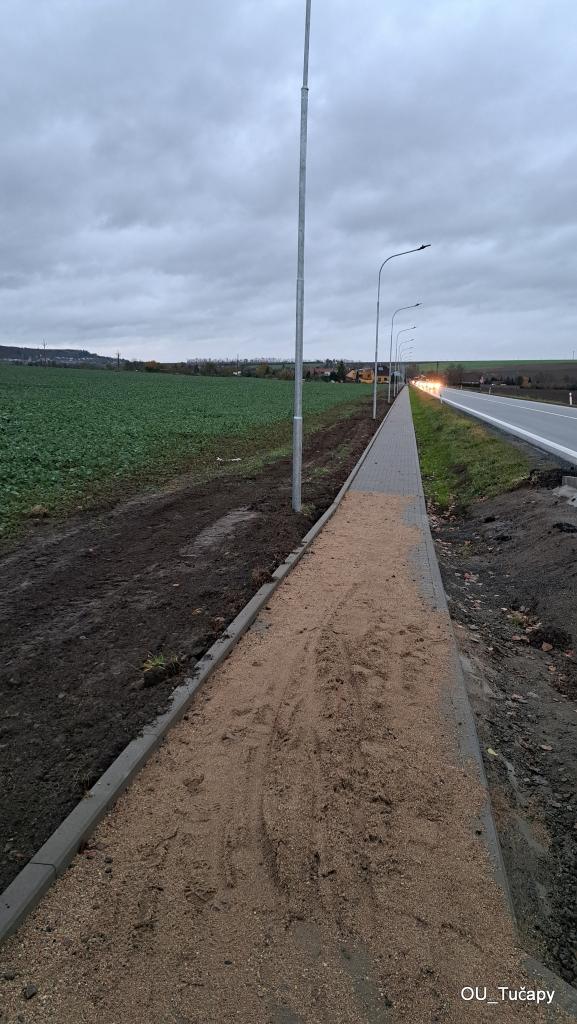

Dílo bylo koncem měsíce listopadu dokončeno a předáno zadavateli.
Stavba je spolufinancována z dotace Státního fondu pro dopravní infrastrukturu.
